В Севастополе из 17 объектов госпрограммы 14 вряд ли сдадут в этом году

Контрольно-счетная палата Севастополя проверила реализацию объектов по программе «Социально-экономическое развитие Республики Крым и г. Севастополя» за первое полугодие 2024 года. Анализировали угрозу не завершить строительство в срок. Специалисты пришли к выводу, что по двум объектам из 17-ти - значимость риска умеренная, по одному объекту - существенная, по 14-ти объектам - критический уровень риска несвоевременного ввода в эксплуатацию объектов в 2024 году.

Согласно дополнительным соглашениям, заключенным с Минстроем России на 2024 год, запланировано ввести в эксплуатацию в 2024 году 18 объектов и реализовать 1 мероприятие.

Сдача была запланировала на декабрь 2024 года:

1. Газификация с. Верхнесадовое (низкое давление). Строительная готовность - 55 %.

2. Газификация сел Байдарской долины ЮБК, 2-я очередь. Строительная готовность - 20%.

3. Газификация сел Байдарской долины ЮБК, 3-я очередь. Строительная готовность - 76%.

4.Газификация сел Байдарской долины, село Озерное (низкое давление). Строительная готовность - 99 %. Начата работа приемочной комиссии.

5. Газификация села Пироговка (низкое давление). Строительная готовность - 29 %.

6. Газификация сел Фруктовое и Поворотное. Строительная готовность - 80 %.

7. Строительство газовой модульной котельной вместо существующей, встроенной в жилой дом по ул. Большая Морская, 24. Строительная готовность – 0%.  Получены положительные заключения ГАУ «Государственная экспертиза города Севастополя» по проектной документации. Получение разрешения на строительство затрудняется в связи с расположением объекта в границах территории «Исторического поселения федерального значения город Севастополь».

8. Строительство и реконструкция автомобильной дороги Керчь - Феодосия - Белогорск - Симферополь - Бахчисарай - Севастополь, км 269+300 до а/д Ялта - Севастополь, 8 этап. Объект введен в эксплуатацию досрочно.

9. Строительство транспортной связи автомобильной дороги 67 ОП М3 67 Н-209 "Столетовский проспект" и автомобильной дороги 67 ОП М3 67 Н-222 "ул. Тараса Шевченко" с устройством транспортной развязки в одном уровне и реконструкцией участка автомобильной дороги 67 ОП М3 67 Н-222 "ул. Тараса Шевченко". Строительная готовность -17 %. Основным проблемным вопросом выступает выкуп земельных участков и гаражных боксов в ГСК, ведутся судебно-претензионные работы.

10. Реконструкция автомобильной дороги общего пользования межмуниципального значения 64 Н-150 ул. Древняя. Строительная готовность - 65 %.

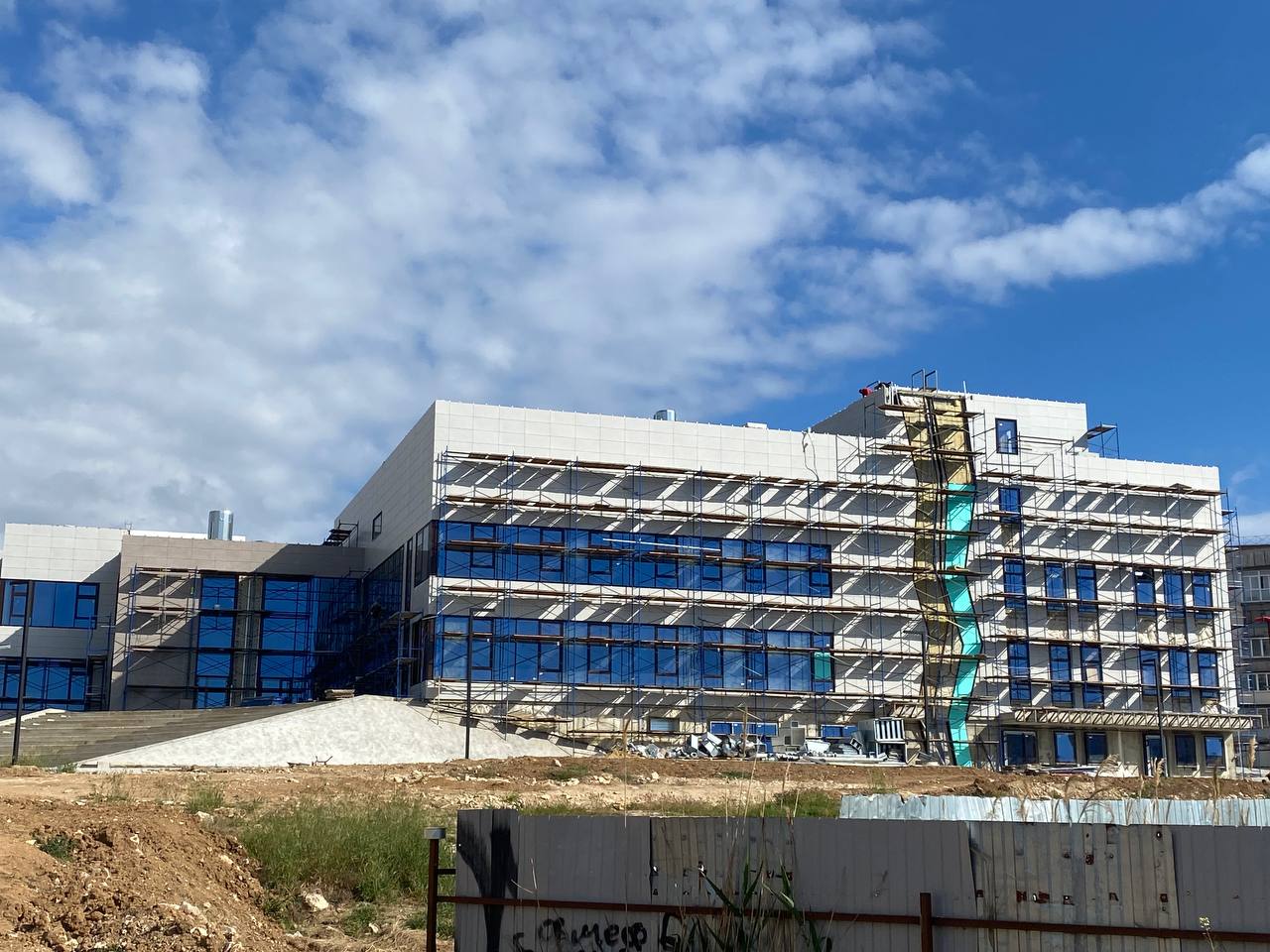

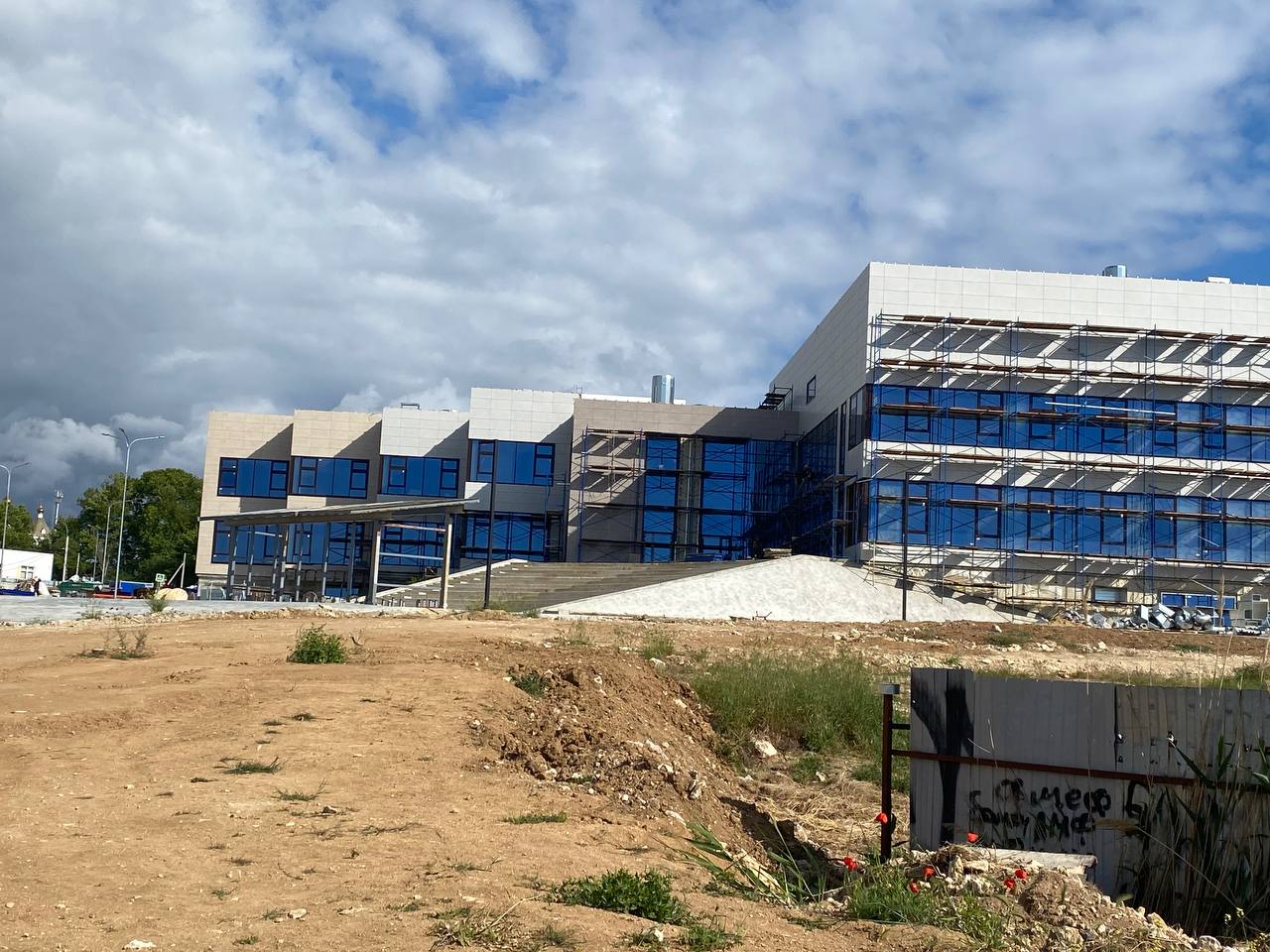

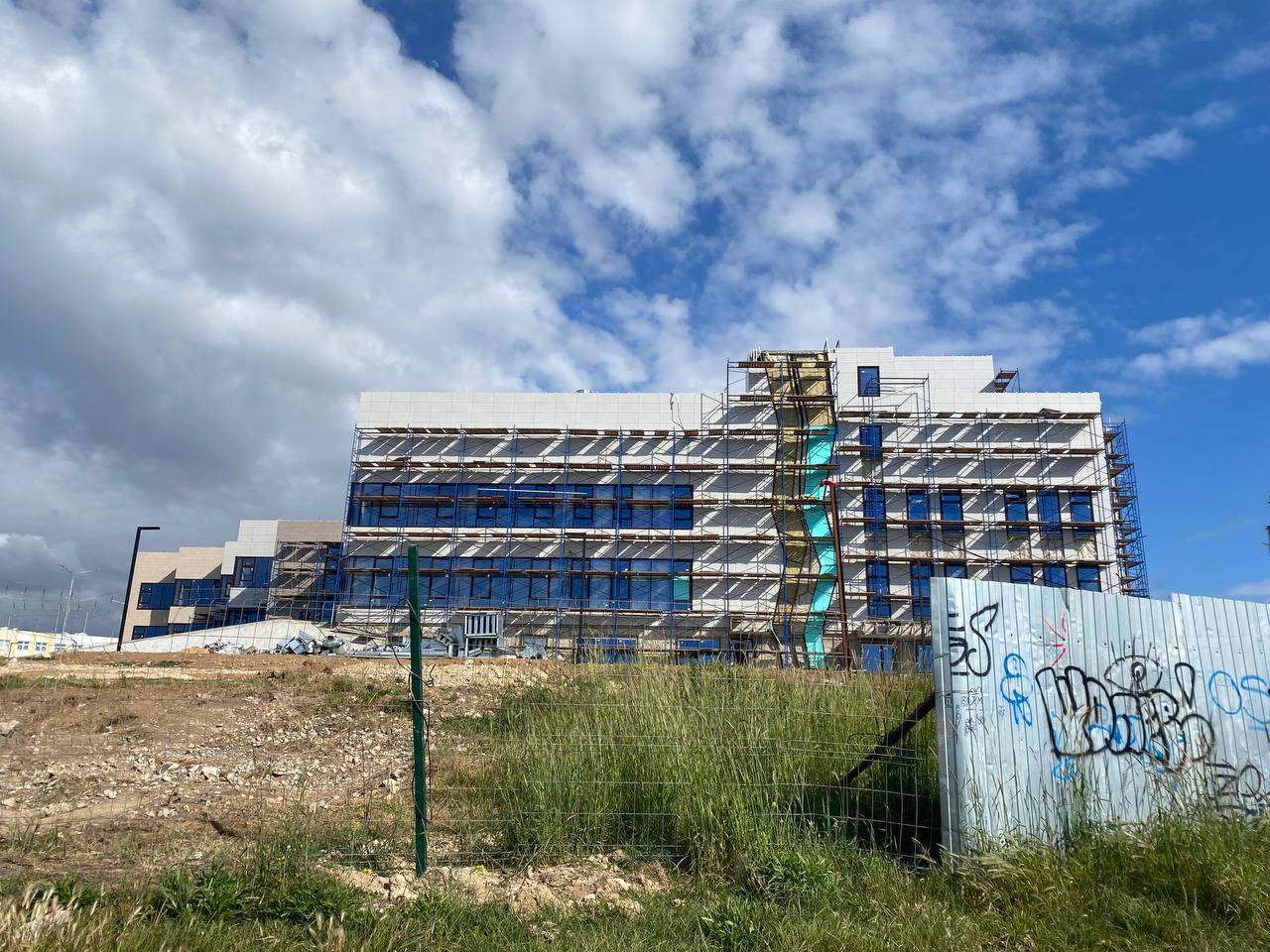

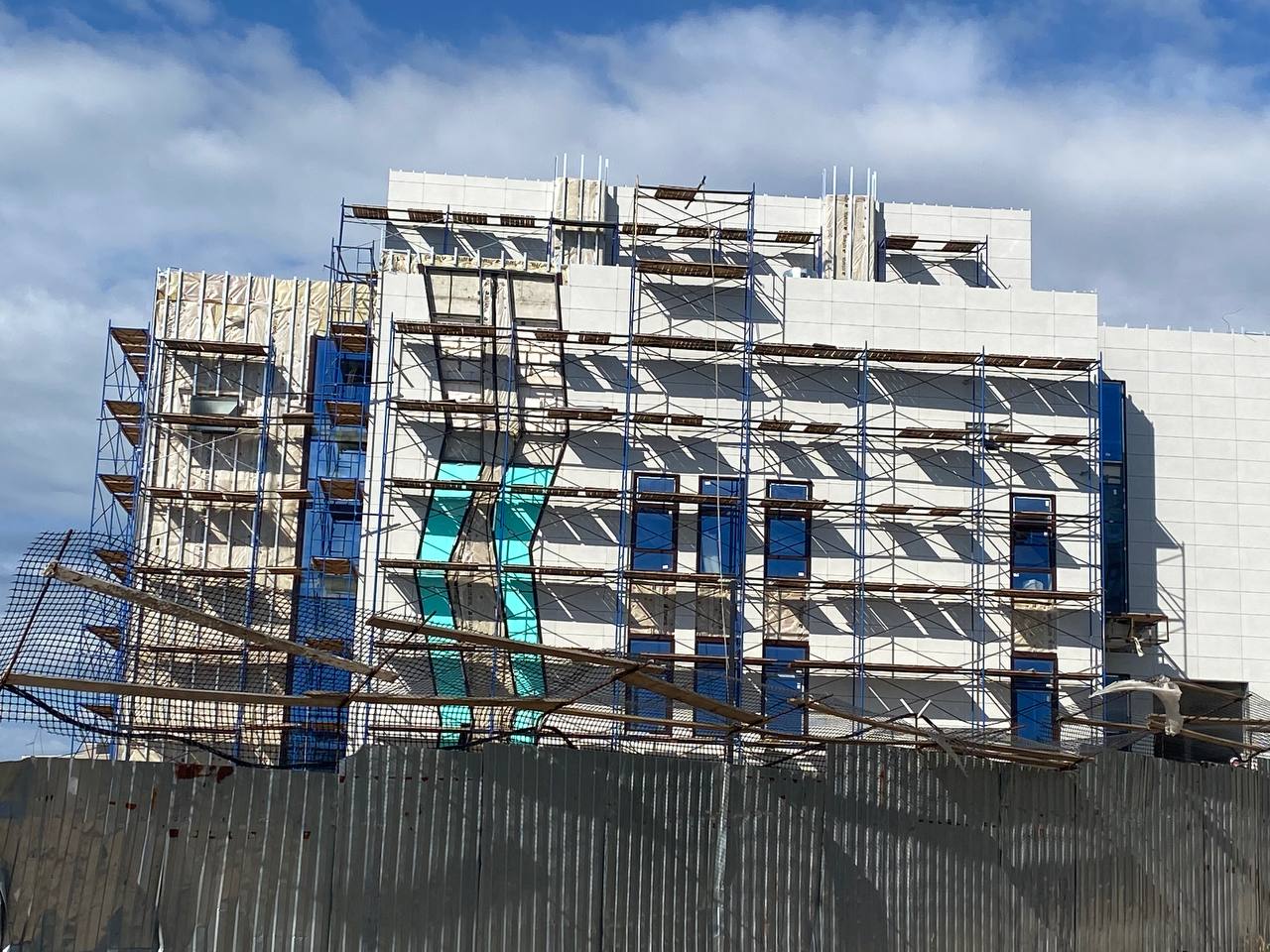

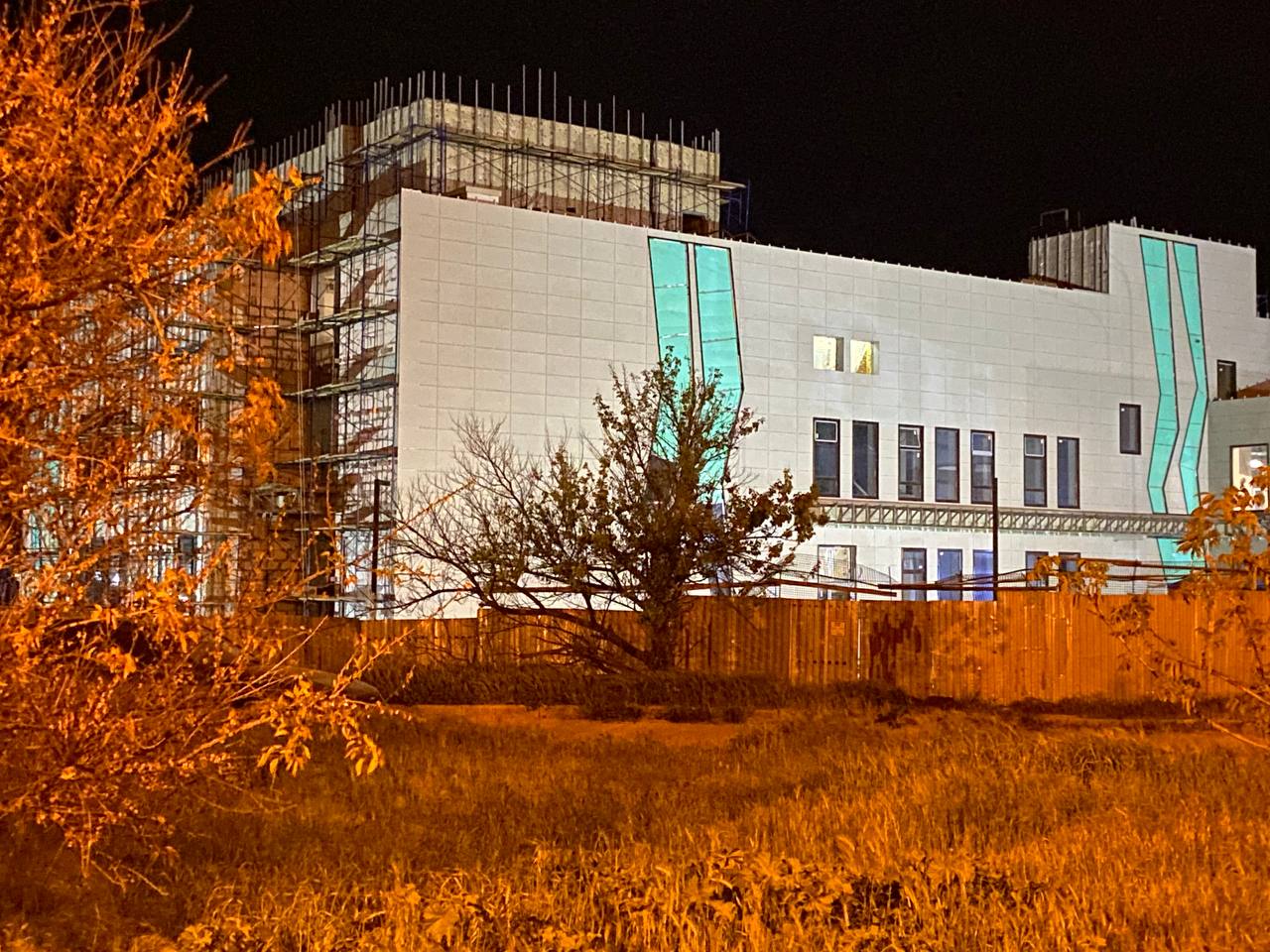

11. Строительство подстанции №1 ГБУЗС "Севастопольский центр экстренной медицинской помощи и медицины катастроф", пр-т Победы. Строительная готовность - 64 %.

12. Детский сад в Гагаринском районе, ул. Вакуленчука. Строительная готовность - 39 %.

13. Детский сад в Ленинском районе, ул. Руднева. Строительная готовность - 55 %.

14. Школа в Ленинском р-не пр-т Генерала Острякова - ул. Хрусталева - 5-й км. Строительная готовность - 53 %.

15. Строительство клуба 1-е отделение Золотой Балки. Строительная готовность- 70 %.

16. Строительство многофункционального культурно-досугового центра, бухта Казачья. Строительная готовность - 92 %.



17. Строительство физкультурно-оздоровительного комплекса с залом для бокса по ул. Вакуленчука. Строительная готовность - 54 %.

18. Строительство пожарного депо в с. Павловка на 4 пожарных выезда Строительная готовность - 69 %.

В Программе «СЭК РК и Севастополя» утверждены предельные объемы финансирования для города Севастополя в сумме 116 735,1 млн рублей, в том числе за счет средств федерального бюджета - 110 616,8 млн рублей (или 94,8%), средств бюджета города Севастополя - 6 118,3 млн рублей (или 5,2%).

При сопоставлении данных за прошлый год, аналитики пришли к выводам: «За I полугодие 2024 года при уменьшении утвержденных объемов финансирования мероприятий Программы наблюдается уменьшение уровня исполнения средств Субсидии на реализацию мероприятий в рамках социально-экономического развития города Севастополя в сравнении с аналогичным периодом 2023, что свидетельствует о невысоком качестве управления объемами финансирования, направленными на реализацию мероприятий Программы, что повышает риски недостижения показателей результативности, утвержденных ГП РФ «СЭР РК и г. Севастополя».

Примечательно, что на прошлой неделе при встрече губернатора с министром строительства и жилищно-коммунального хозяйства России Иреком Энваровичем Файзуллиным, речь также зашла про реализацию проектов госпрограммы развития Крыма и Севастополя в текущем году. «Всего в рамках программы в Севастополе на сегодняшний день завершено 8 объектов капитального строительства. Готовятся к вводу в эксплуатацию еще 12 объектов», - доложил на встрече губернатор. Такая интерпретация данных создает впечатление, что все идет по плану.  Объекты действительно говорятся к эксплуатации, но эксплуатация начнется не раньше 26-28 годов.  А большая часть из 8 сданных- это перенесённые объекты с прошлых лет.

Фото обложки и материала: «А4 Новости»

Сообщить новость

Отправьте свою новость в редакцию, расскажите о проблеме или подкиньте тему для публикации.

Последние новости

В Севастополе почтили память павших воинов
Правительство РФ выделило более 480 млн рублей на художественную галерею в Севастополе
Сергей Круглов о квотировании рабочих мест для ветеранов СВО
Ансамбль песни и пляски Черноморского флота выступит в Казачьей бухте
Тяжкое наследие украинских времен: алкомаркет в Каче остается вместо школьного тира
Медицинские учреждения Севастополя плохо отчитались об имуществе
1902 Город
Состояние законодательства Севастополя. О докладе Владимира Немцева
В ДТП под Севастополем погибли пять девушек в возрасте от 17 до 19 лет

Используя сайт a4.news, Вы соглашаетесь с использованием файлов cookie, которые указаны в Политике конфиденциальности и обработки Персональных данных
